兩個清零,一個提標〡雨污合流管網改造項目工作紀實
發布時間:2023-06-29   閱讀次數:0

      公司承建的濟南市章丘建成區雨污合流管網改造工程項目,是落實省委、省政府提出的“兩個清零、一個提標”行動的一項重點民生工程、重要生態工程。項目經全體施工人員155天的艱苦奮戰,于625日讓繡源路路面展露“新顏”,標志著主體工程全部完工。

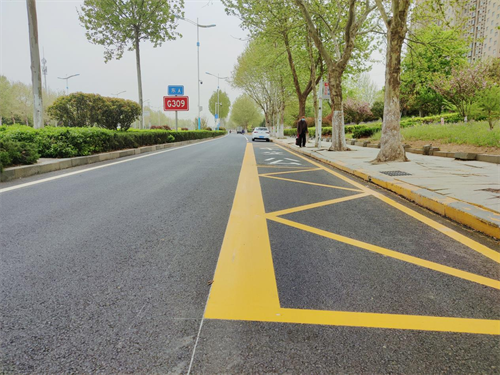

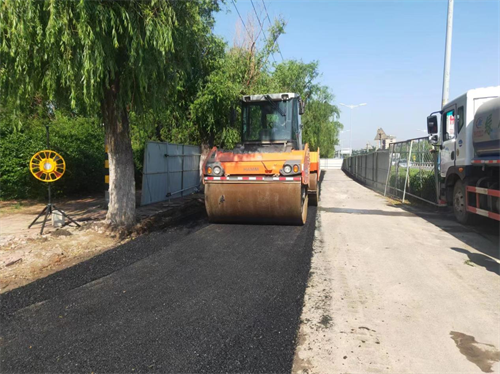

繡源路路面恢復完成

      這是一項承載濟南市深入推動黃河流域生態保護和高質量發展國家戰略目標,融合推進新舊動能轉換綠色低碳發展趨勢,加快海綿城市、韌性城市建設的重點項目。此次新建雨、污管網7915米,清淤整治雨、污水管網2000米,改造混接錯接斷接點3處。它的建成大大改善了章丘城區9條道路污水排泄問題,實現了建成區雨污合流管網全部清零、黑臭水體全部清零的目標。

工欲善其事,必先利其器

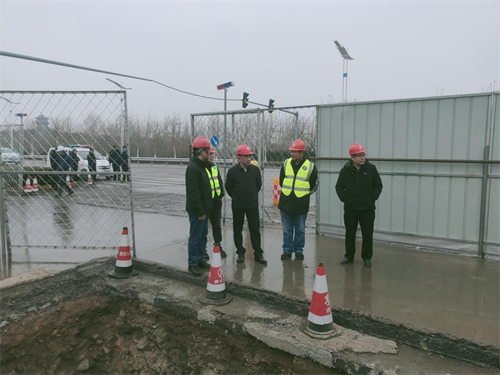

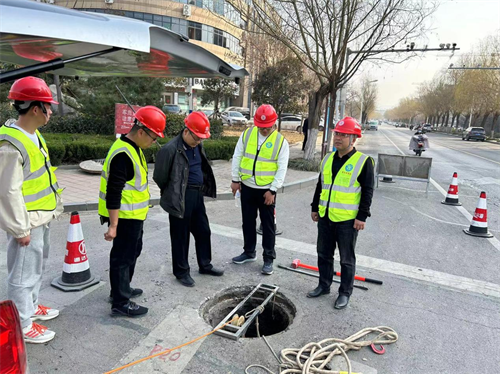

      項目建設過程中,集團及公司領導多次前往施工現場進行項目調研,實地查看施工進展情況,統籌部署、靈活調度、協調推進,為項目建設提供堅實支撐。

集團黨委書記、董事長王秀林、集團副總經理、公司總經理李濤調研項目施工

集團黨委副書記、副總經理馬素幹、公司副總經理張連燚調研項目施工

      本著“從實際中來,到實際中去”的原則,針對涉及施工路段較多、路況復雜等問題。施工前,公司召開專項方案評審會議,并組織工程技術人員對各路現狀情況進行逐一排查,根據不同路段制定不同施工組織方案,為項目的順利推進提供了切實可行的堅強后盾。

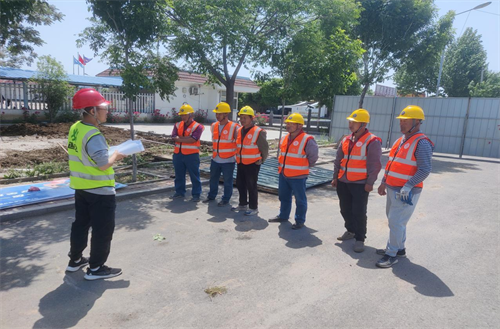

專項方案評審

      為解決前期工程綠化遷占手續辦理困難的問題,項目部多方協調、積極跟進聯系業務部門,快速完成手續辦理;加強與設計單位、權屬單位的聯系溝通,協助開展現場圖紙勘察、設計方案調整等變更工作;精準測算開挖深度,探坑確定管線位置,提高施工的效率。

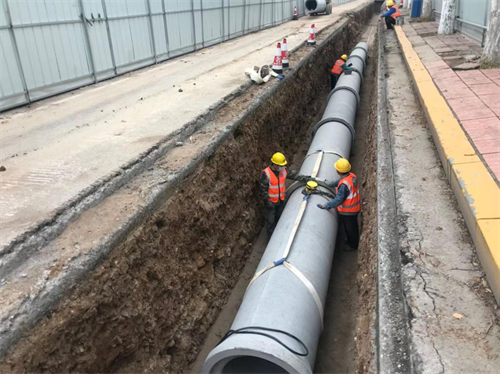

鋼筋混凝土管安裝

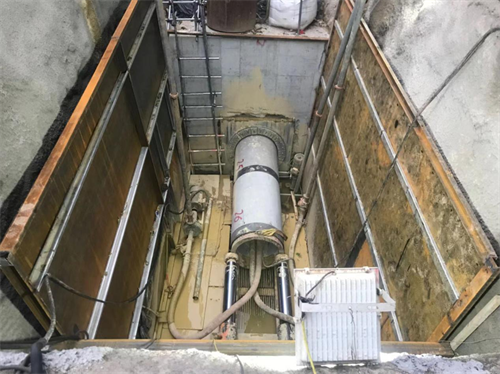

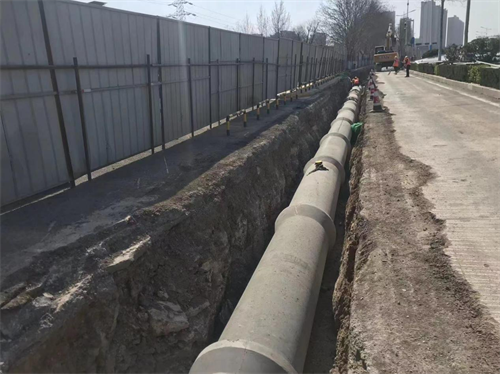

管道頂進安裝

逐個擊破難題,確保工程順利推進

      因各處施工段落條件、環境不同,每一處管網施工所面臨的的難題各異。技術人員分類施策、科學籌劃,確定最優施工方案,最大限度降低對周圍市民出行環境的影響,而且保證各工序實施有條不紊。

      經十東路(雙山大街-繡水大街)污水段因施工空間不足,學校的出行人流量對施工影響較大。根據現場情況,項目部合理安排施工計劃,錯峰施工,保證學生考試、出行不受影響。繡水東街(雙山北路)段現狀地質部分為回填建筑垃圾,頂管施工存在較大安全隱患,且經專家論證最小覆土厚度不能滿足頂管要求,經過分析研判,將施工方式改為開挖施工。

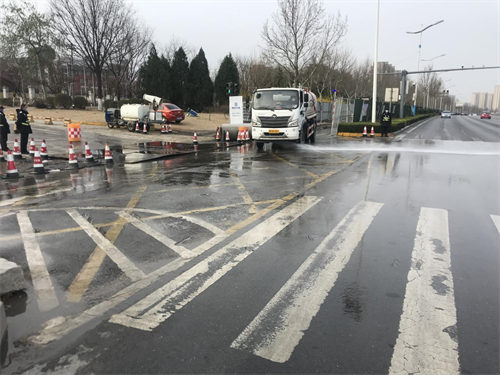

旅游學院門口沖洗

       龍泉大道(胡山大街-繡水大街)段現場多為老舊管線且涉及權屬單位較多,管線縱橫交叉復雜,項目部多次進行探坑開挖確定管線走向;現狀雨污管道混流嚴重,且無新建管道管位,施工人員分段分批次進行污水倒排工作。繡水大街(龍泉大道)段箱涵位于熱電廠橋下,空氣流通情況差,施工安全隱患較大。為保證工人作業安全,專門開設通風口,施工全程保持風機送風通風。

龍泉大道路面破除

龍泉大道瀝青回補壓實

緊抓工程質量,搶抓施工進度

      本項目嚴格執行總公司質量管理制度,貫徹落實《首件工程管理辦法》,按照規范的相關要求進行試驗段施工,完善工程項目自檢體系,確保工程質量管控合理有效。

匯泉路鋼板樁施工

沉井鋼筋驗收

材料進場檢測

      項目部為提高管道密閉性,改變管節長度,將原有2m/節管道長度改為4m/節,減少管道接口;安裝過程中改善原有撞口安裝,采用雙側倒鏈拉緊管口,使接口連接更緊密。通過以上兩項措施提升了污水管閉水試驗的一次通過性,減少了施工成本,加快了施工進度。

減少管道接口

      繡源路頂管工程針對現場地質松軟、水位高的情況,采用沉井施工的支護方式,使基坑支護更牢固,不僅增加了作業空間,且節省了頂進背墻的空間。

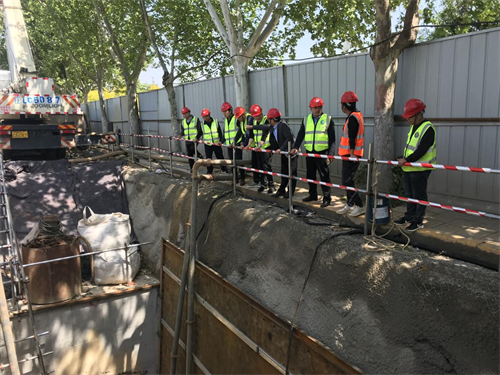

繡源路沉井養護

      為把握汛期前的有利窗口期,推進施工進度,所有參建人員克服極端天氣影響,24小時不間斷施工,項目部多次組織現場召開專題會議,結合本項目變更頻繁的市政工程特點,每條路根據地質情況及所處位置制定不同的施工方案,倒排工期,并制定專項進度考核,及時調整各個施工段人員及機械數量,保證項目如期按照計劃節點推進。

消除隱患強督導,多措并舉保安全

      在施工開始之前,分析梳理安全管理難點,認真排查危險源,制定預防措施,消除事故隱患,切實加強勞動保護。項目部設專職安全員、各施工班組設兼職安全員,負責工地日常安全生產的管理和檢查,公司工程管理部、安全管理部不定期前往項目進行督導檢查,發現問題,及時處理,杜絕不安全因素,確保質量、安全目標的實現。

公司安全總監榮德建、工程管理部經理季昌偉督導項目施工

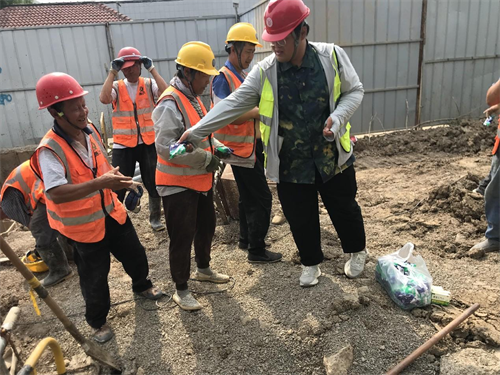

管道施工人員安全培訓

      施工時對施工范圍采取圍蔽施工、拉設警戒線、安裝爆閃燈、交通導向牌等方式進行安全圍擋,并組織清掃車、灑水車不間斷對施工范圍進行清理,降低施工揚塵污染,保護城市環境。

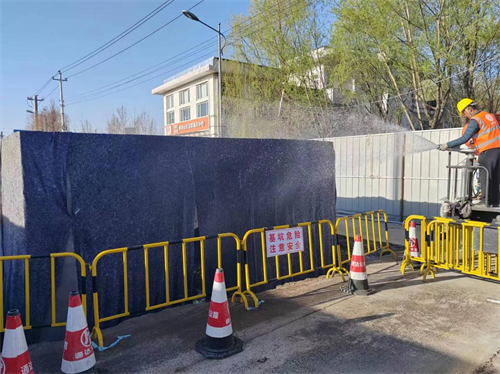

施工區域防塵網全范圍覆蓋

       面對連日的高溫天氣,為保障施工人員的身體健康,防止工人中暑事件發生,確保員工擁有良好的工作狀態,項目部為奮戰在生產一線的工人發放藿香正氣水、西瓜、綠豆湯等防暑降溫用品??茖W合理的安排工作時間、靈活作業,確保高溫天氣下仍能優質高效的推進施工。

防暑降溫物資發放

路面瀝青面層恢復

恢復完成路面清理

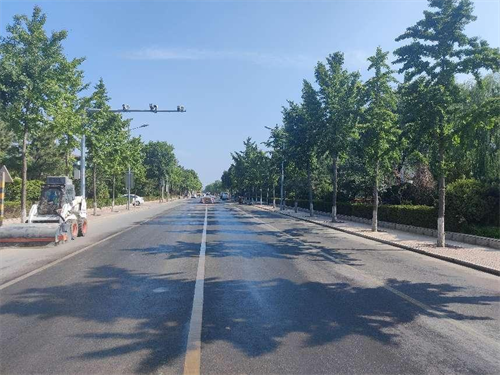

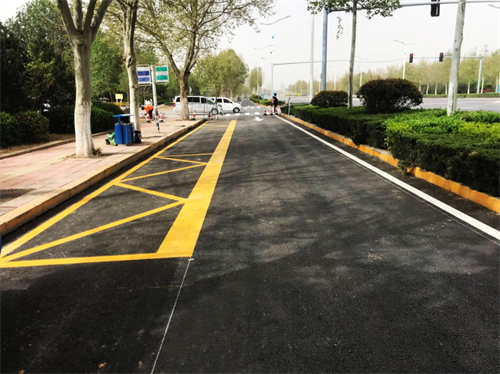

經十東路恢復通車

       項目建成后將形成“防洪、排澇并舉,滲、滯、蓄、凈、用、排相結合”的排水系統,打造特色鮮明的“生態宜居、宜業興業、宜游宜養”的城市格局,提高水資源的利用效率和經濟效益。也將大力緩解周邊居民區的雨季內澇問題,不斷提高章丘市民的幸福感、安全感。

龍泉大道恢復通車

       下一步公司將以雨污合流管網改造工程項目為契機,進一步總結經驗,保質高效、激發活力,創新工作方法,推進工程施工標準化作業,為濟南城市建設發展貢獻交通力量。
